「保固一年」這四個字,幾乎每一份裝潢合約上都會出現,但那一年從哪天開始跑,很少有人問過。台灣能拿來對照的官方文件,是內政部公告的室內裝修工程契約書範本,裡面寫的起點是「驗收完成之日」,不是師傅收工那天,也不是你搬進去那天。範本歸範本,你家實際怎麼算,還是看你簽的那份合約。

這篇把完工、驗收、交屋這 3 個常被當成同一件事的日期分開,再往下走:收到完工通知之後有沒有時間壓力、一直不去驗收會發生什麼事、驗收當天該把哪 3 件事問清楚,最後收成一張可以帶去現場對的清單。

「保固一年」的一年,是從哪一天開始的?

先講清楚,這篇不是要教你怎麼跟人吵架。驗收當天多問 3 句話,跟事後翻合約找答案,是完全不同的兩件事,前者花你 10 分鐘,後者會讓你接下來的一整年都不確定自己還有沒有保固。

會混淆,是因為工程收尾前後有 3 個日期擠在一起,而它們在多數案子裡並不是同一天。

完工日,是施工方認為該做的都做完了的那一天,牆漆好、櫃子裝上、設備接好、清潔做完,現場看起來已經是一個家的樣子。

驗收完成日,是雙方到現場一項一項確認過、當天發現的缺失有了處理方式、文件簽好的那一天。

交屋日,是你拿到鑰匙、東西搬進去、開始住的那一天。

這 3 天中間可能差幾天,也可能差上幾個星期。

內政部有一份公開的契約書範本,全名叫《建築物室內裝修—工程承攬(註 1)契約書範本》,103 年公告修正過。它的第二十二條寫保固:業者對自己施作的工程,從「驗收完成之日」起負保固責任 1 年,保固期間內只要不是屋主自己造成的損壞,業者要負責修復。

重量在前半句。保固從驗收完成那天開始,代表兩件事:驗收沒有完成,這一年就還沒開始跑;而驗收完成的那一天如果沒有被寫下來,你日後也說不出保固到底到哪天為止。

接下來會反覆提到這份範本,先把一句話放在前面:它是範本,法律沒有規定每個人都得照它簽。 有些公司整份沿用,有些公司自己擬合約、條件寫得不一樣,都很常見。範本的價值在於,當你不知道「一般是怎麼做的」,它給了你一個可以對照的版本,也給了你開口問的依據。

順便區分一下「驗收」這個詞。工程進行中每一期付款前也會驗收,那是階段性的,看的是這一段做完沒、有沒有留下之後會被蓋掉的紀錄。這篇講的是完工後的最終驗收,看的是整體交付與保固啟動。兩種目的不同,不能互相取代,施工中每一期該確認什麼,在裝潢分期付款,每期付錢前要驗收什麼裡整理成了一張 4 階段的表。

完工後淨空的室內,地面還留著幾片未撕除的保護板,準備進行驗收

收到完工通知那天,倒數就開始了

多數人以為驗收的時間由自己決定,工作忙就往後排,家人喬不出時間就再等等。合約通常不是這樣寫的。

那份範本的第十三條寫得很具體:施工方書面通知完工之後,屋主應該從通知送達的隔天起算,10 天內會同對方驗收。10 天不長,扣掉上班日,實際上你只有一兩個週末可以安排。

你家合約可能寫 7 天、14 天,也可能根本沒寫。所以收到通知的第一個動作是翻合約,找「驗收」那兩個字附近有沒有天數,找不到就直接問一句「合約沒寫期限,我們抓哪一天?」把答案用文字留下來。

第二個動作是看通知本身。「完工通知」聽起來很正式,實務上你收到的常常是 LINE 上的一句「差不多好了,什麼時候方便來看?」你要做的,是把它變成有日期、有內容的紀錄,回一句就好:「收到,那我們約 X 月 X 日下午驗收。」對方回一個「好」,這段對話就有了時間點。

第三個動作是準備。驗收不能只是走進去看一圈說「不錯」,該帶的東西大致是:設計圖或平面配置圖、簽過的報價單、施工中所有的追加變更單、一支手機、一支手電筒、一份自己列的清單。找一個家人一起去,兩個人看得到的東西比一個人多;時間盡量約白天,自然光下才看得出牆面和木作的平整度。

屋主手持列印的驗收清單與筆,在完工現場逐項核對櫃體與門片

拖著不去驗收,保固不會跟著往後延

有一種想法很常見,聽起來也很合理:東西還沒完全做好,我就先不驗收、不簽字,這樣對方得一直負責,尾款也還在我手上,我比較安全。

範本裡的做法跟這個直覺剛好相反。

第十三條後半段寫的是:屋主如果沒有正當理由,在期限內沒有會同驗收,施工方可以先後再訂一個合理的期限、用書面催告(註 2)兩次,兩次之後屋主還是沒到場,就推定(註 3)驗收程序已經完成。

翻成白話是——你人沒到,驗收在程序上還是被當作走完了,保固那一年也就從那個時間點開始跑,而因為你不在現場,當天沒有任何缺失被記錄下來。

這不是在說你會被坑。多數施工方希望驗收順利完成的程度跟你一樣高,畢竟他們也想結案。這一段的重點只有一句:拖著不去,保護不到你自己。 你想爭取的東西,包含缺失要改、時間要延,都只有到場並且留下紀錄才拿得到。

那真的有原因去不了呢?用文字回覆。人在國外、家裡有事、或你認為現場明顯還沒到可以驗收的程度,都可以說明理由,同時提出你可以的時間。什麼算「正當理由」,範本沒有列清單,實務上要看具體情況,這也正是為什麼你的說明要用文字留下來,而不是在電話裡講完就沒了。

如果你到現場才發現東西真的沒做完,選項也不只有「簽」跟「不簽」。常見的做法是照樣把流程走完,把未完成的項目逐條寫進缺失清單、註明處理期限,然後約複驗。這樣你留下了紀錄,工程也有一個明確的下一步。至於缺失沒改完的情況下保固從哪天算,那是驗收當天一定要當場問的問題,下一段就講。

驗收當天,把保固講清楚的 3 個確認點

驗收現場的注意力幾乎都會被外觀吃掉,門片有沒有對齊、油漆有沒有波浪、矽利康收邊漂不漂亮。這些當然要看,但有 3 件跟保固有關的事,只有那一天問最容易得到答案,過了那天,每一句都要重新約時間。

第一個確認點:起算日寫在哪一份文件上。

保固起算日不會自己長在合約裡,它要出現在一份具體的紙上,常見的有兩種——驗收單(註 4)和保固書(註 5)。你要確認的很單純:日期欄位有沒有填、雙方有沒有簽名、你手上有沒有一份。

這裡有一個多數人會漏掉的追問:如果今天還有缺失沒改完,保固從哪天算?一般的做法是等缺失複驗通過那天才起算,驗收既然還沒真的完成,保固自然也還沒開始。但這句話仍然要當場問一次、寫下來,因為你真正需要的是文件上那個明確的日期。缺失如果拖了 3 週才處理完,這一問就差了 3 週。

第二個確認點:哪一項保多久,誰負責。

「保固一年」很容易讓人以為家裡所有東西都在同一張保護傘下,實際上一個裝修案至少有 3 種不同的責任來源:施工方自己做的(木作、油漆、水電、防水、泥作)、材料或櫃體廠商的、設備原廠的。

系統櫃最容易誤會。品牌廣告常寫 5 年、10 年甚至終身保固,台灣市場的實況是多數只給 1 年,因為保固範圍通常排除一般使用的磨損、滑軌損耗、五金鬆動、板材變形,而這些恰好是櫃子用久了最常出狀況的地方。所以問法不是「保幾年」,是「保固範圍含哪些、不含哪些」。

設備類,像冷氣、熱水器、爐具、烘碗機,多半走原廠保固,跟裝修的保固是兩套。你要拿到的是保固卡、發票、機身序號。原廠的保固登錄基本上要屋主自己上網填,沒有人會代勞,所以資料拿到手之後記得把登錄排進待辦,別擱著。這些東西在驗收當天要不到,之後常常就要不到了。

第三個確認點:報修找誰、多久回應。

保固寫得再好,找不到人就是零。窗口的姓名和電話、報修走哪個管道、對方大概多久回覆,這 3 個問題當天問完,寫在保固書上或用訊息確認一次都好。保固範圍內的到府處理通常不另外收費,要問清楚的是另一件事:萬一現場判斷某一項不在保固內,費用怎麼算、會不會先報價再動手。工程結束後 LINE 群常常會安靜下來甚至解散,所以窗口最好是一個人名加一支電話,不要只是一個群組。

驗收當天還有一件事要做完:缺失清單。發現的每一項都逐條寫下來,寫位置、寫現象、寫預計怎麼處理,拍照,雙方各留一份,最後約一個複驗日期。這張清單日後就是保固期內最好用的對照表,同一個位置如果反覆出狀況,你手上有第一次的紀錄。

還有,驗收通常跟尾款綁在一起,施工中的追加變更如果還沒對清楚,很容易在這一天變成另一場討論。開始驗收之前先把追加項目對過一遍會省事很多,哪些該付、可以跟對方要哪些文件,在工程追加費用怎麼判斷合理裡拆成了 4 類。

驗收單與保固書並排攤在桌面,手指指著保固起算日期欄位

保固期間怎麼用才不會白白過期

保固最常見的失效方式不是被拒絕,是被拖過去。

所以報修一律留下文字紀錄。LINE 訊息完全可以,重點是內容要完整:日期、位置、現象、照片,還有對方的回覆。工班在電話裡說「我下週過去看」,這句話 1 週後就不存在了,同一句話打在 LINE 上,它會一直在那裡。

報修時講現象,不用講原因。 你要提供的是:什麼位置、看到什麼、什麼時候開始的、什麼情況下會發生,例如下雨過後、開冷氣時、關門的時候,配上照片,能拍到影片更好。至於這道裂痕是收縮還是施工造成、水從哪裡進來的,那是對方要判斷的事,你越早報,對方越容易查。

保固不含哪些,最好也在驗收當天就聽過一次。常見不在範圍內的有:人為損壞、正常使用的耗損(鉸鏈用久會鬆、矽利康會發霉變黃、木作接縫會有細微裂紋)、天災、你後來自己找別人改動過的部分,以及其他工程施作造成的損壞。這些邊界能寫在保固書上最好,沒有的話至少問一次,總比出狀況那天第一次聽到好。

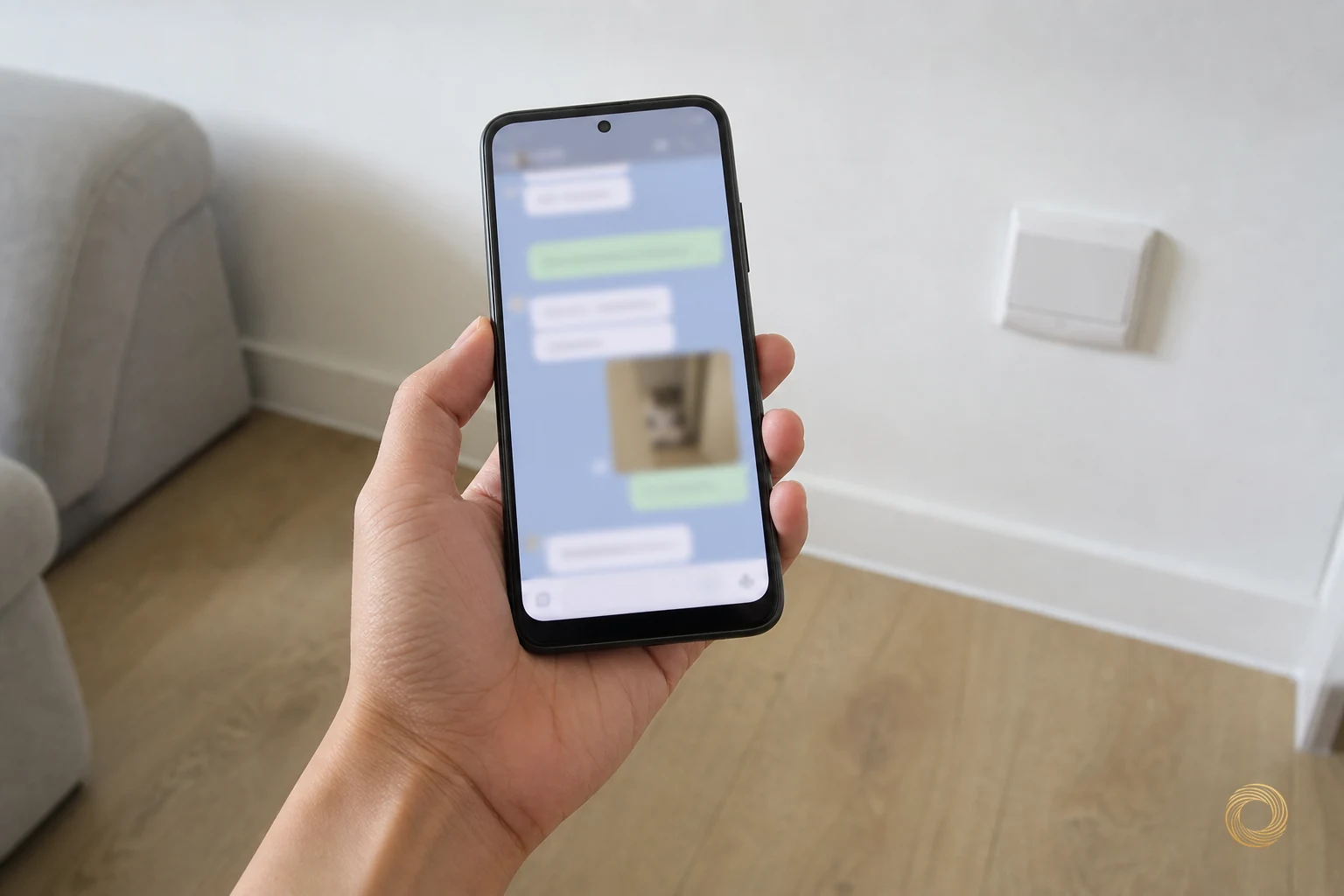

手機螢幕上顯示與工班的報修對話紀錄,背景是自家客廳一角

保固到期前,安排最後一次巡檢。 從起算日往後推 1 年,在手機日曆設一個提前 1 個月的提醒,到期前把全屋走一遍:每個櫃門開關試一次、抽屜拉到底、五金有沒有鬆、矽利康有沒有裂、浴室和廚房的角落有沒有水痕、天花板有沒有新的裂紋、開關插座順不順。手電筒帶著,櫃體內部和角落平常光線照不到,有問題就在到期前提出,這是保固期內最後一次能處理的機會。

最後補一件範本裡也有寫的事:保固期限經過之後,並不代表施工方就完全沒有責任,第二十二條寫明保固期滿不免除業者依民法承攬規定所負的瑕疵擔保(註 6)相關責任。那是另一層更複雜的東西,怎麼認定、實務上怎麼走,不在這篇的範圍裡。你需要記住的只有一個結論:能在保固期內處理掉的,就在期內處理掉,那是所有做法裡最省力的一種。

保固到期前的全屋巡檢,手持手電筒照進系統櫃內部檢查層板與五金

驗收+保固確認點清單

上面的內容收攏成一張表。列印一份帶去現場,或存在手機裡,驗收當天打開來對一遍。

時間點你要確認的事你可以要求對方提供
收到完工通知通知是不是書面的、上面有沒有日期、合約有沒有寫回覆期限☐ 書面完工通知(不是 LINE 一句「好了喔」)
☐ 合約裡驗收期限寫在第幾條
☐ 雙方確認過的驗收日期與時間
驗收當天:日期保固起算日寫在哪一份文件上、有缺失的話是不是複驗通過才起算☐ 驗收單載明驗收完成日期,雙方簽名
☐ 保固書載明起算日與到期日
☐ 缺失未改完時起算日怎麼認定的書面說明
驗收當天:範圍各工項分別保多久、誰負責(施工方/材料商/設備原廠)☐ 分項的保固範圍與年限說明
☐ 設備類的原廠保固卡、發票、機身序號
☐ 哪些狀況不在保固內的書面說明
驗收當天:窗口保固期內報修找誰、多久回應、不在保固內的項目怎麼計費☐ 聯絡窗口的姓名與電話
☐ 報修管道與回應時間
☐ 超出保固範圍的項目怎麼報價
驗收當天:缺失當場發現的缺失有沒有逐項寫下來、什麼時候複驗☐ 缺失清單(位置/現象/處理方式)雙方各留一份
☐ 現場照片
☐ 約定的複驗日期
保固期間每一次報修都有紀錄,不是只有口頭☐ 報修內容與對方回覆的文字紀錄
☐ 到場處理的日期
☐ 同一位置重複報修的次數紀錄
保固到期前從起算日往後推一年,提前排一次全屋巡檢☐ 到期日(起算日往後推 1 年)
☐ 到期前的巡檢時間
☐ 巡檢後仍要處理的項目清單

用法很單純:先確認日期,再確認範圍,最後確認找誰。 順序不要顛倒。多數人在現場會先問「這個保幾年」,得到一個數字就安心了,可是沒有起算日的年限是一個沒有起點的區間,你連到期日都算不出來。

如果你還在裝修前期,連合約都還沒簽,可以先做一份懂屋的 AI 戰略診斷書,把需求、預算和風險盤過一遍,後面每一次要開口確認什麼,心裡會比較有底。

還沒簽約的話,合約裡先看這幾行

前面幾段是寫給下週就要驗收的人。這一段留給還在比價、還在看合約的你。

保固條款不用看得很細,但有 4 個地方要確認它有沒有寫。

起算基準。 從哪一天開始算,白紙黑字有沒有寫。這一行最常被省略,也最值得在簽約前先看過。

範圍。 哪些工項含在保固內、哪些明講不含。範圍比年限重要,一個保 2 年但排除大半項目的條款,不見得比保 1 年但範圍清楚的好用。

年限。 是一句「保固一年」帶過,還是分項寫。分項寫的合約,通常代表對方認真想過這件事。

報修窗口與回應時間。 有沒有寫聯絡人、有沒有寫多久回應。工程結束後人員異動很常見,合約上先留一個窗口,比事後一個一個找要省事。

這 4 個地方合約上都找不到怎麼辦?就問。「保固從哪一天開始算?會寫在哪一份文件上?」這兩句話在簽約前問一點都不失禮,而且對方怎麼回答本身就是資訊,願意把口頭答案變成書面的,跟一句「我們都做很久了你放心」的,是兩種合作體驗。

驗收的程序也順便看一下:合約有沒有寫完工通知怎麼發、幾天內要驗收、缺失怎麼複驗。這些寫在前面,是為了避免工程結束那幾天雙方在時間壓力下憑印象各說各話。

最後回到開頭那句話。內政部的範本寫的是「驗收完成之日」起算 1 年,但那是範本,你家的合約有可能寫得不一樣,也有可能什麼都沒寫,真正決定你保固怎麼算的,是你簽的那一份。

保固好不好用,多半不取決於那張紙上寫幾年,而是驗收那天,有沒有人把日期填進去。

常見問題 FAQ

Q1:裝潢保固是從完工那天還是驗收那天開始算?

內政部公告的室內裝修工程契約書範本寫的是「驗收完成之日」起算 1 年。師傅收工那天只是完工,還要雙方把驗收走完,那一天才是保固的起點。不過範本是範本,實際以你簽的合約為準,如果合約上沒寫起算基準,簽約前直接問一句「保固從哪一天開始算」,並請對方寫進驗收單或保固書。

Q2:收到完工通知之後,多久之內要去驗收?

看你的合約怎麼寫。內政部那份契約書範本的做法是:施工方書面通知完工後,屋主從通知送達的隔天起算,10 天內要會同對方驗收。市場上 7 天、14 天的寫法都有,也有合約根本沒寫。收到通知的第一個動作是翻合約找天數,找不到就當場問,把約定好的日期用文字留下來。

Q3:一直不去驗收,保固就不會開始算嗎?

不一定。契約書範本裡寫得很清楚:屋主沒有正當理由、在期限內沒有會同驗收,施工方先後再訂合理期限書面催告兩次之後,就推定驗收程序已經完成,保固也會跟著開始跑。所以拖延保護不到你自己。真的去不了,就用文字說明理由並提出可行的時間,不要不讀不回。

Q4:驗收當天還有缺失沒改完,保固從哪一天起算?

一般是等缺失複驗通過那天才起算,驗收既然還沒真的完成,保固就還沒開始跑。不過這一題還是要在現場問一次,並且請對方寫進驗收單或保固書、雙方簽名,你要的是文件上那個明確的日期。缺失如果拖了 3 週才處理完,這一問就差了 3 週的保固。

Q5:裝潢保固一般保幾年?系統櫃呢?

沒有一個放諸四海的數字,工項不同、廠商不同,條件都不一樣,內政部的契約書範本用的是 1 年。系統櫃要特別注意:品牌廣告常寫 5 年、10 年甚至終身保固,台灣市場實況多數是 1 年,因為保固範圍通常排除一般使用的磨損、滑軌損耗、五金鬆動、板材變形。所以問「保幾年」不如問「哪些含、哪些不含」。

Q6:保固期間報修,用 LINE 算不算數?

有文字、有日期、有照片、有對方回覆的 LINE 訊息,比口頭答應好太多。報修的時候把位置、看到的現象、什麼時候開始、什麼情況下會發生講清楚,拍照或錄影一起傳。至於裂痕的成因、水從哪裡來的,那是對方要判斷的,你不需要先給答案,重點是留下「什麼時候報過、對方怎麼回」的紀錄。

Q7:哪些狀況通常不在裝潢保固範圍內?

常見的有:人為損壞、正常使用的耗損(鉸鏈鬆動、矽利康發霉變黃、木作接縫細微裂紋)、天災、屋主後來自己找別人改動過的部分,以及其他工程施作造成的損壞。每一家的寫法不一樣,最好的做法是在驗收當天就請對方把「不含哪些」講一次,能寫進保固書更好。
